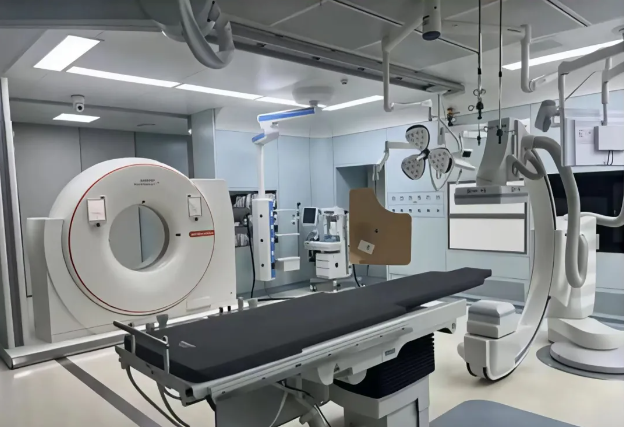

复合CT手术室对各专项工程设计要求有哪些?在常规的 CT 室里,通常无需配备净化空调系统,但复合 CT 手术室因涉及手术操作,故对室内洁净度有明确要求。 复合 CT 手术室一般有两种布局形式: 一种是将 CT 设备直接安置于手术室内;另一种则是将手术室与 CT 检查区域分开设置。 由于这两种布局的空间结构与功能分区存在差异,在洁净技术的应用上也会有相应的调整。 复合CT手术室,除了需要一般手术室布置平面及配备辅助设施外,还应配备CT设备机房、设备间、操作间等。建议手术室的尺寸8.5m*6m,操作间尺寸5.5m*3m,设备间尺寸2.5m*2.5m。CT设备放在手术室中,不需要CT设备机房,但是手术室尺寸更大,一般在11m*6m左右。由于设备的要求,手术室顶高度应保持在2.7m-3.5m之间。 ![]() 复合CT手术室对结构承重、设备防护、门窗防护、配电、空调通风、冷却系统和信息化建设都有特殊的要求,具体如下: 01 承重要求 复合CT设备重量为2900kg左右,地面要求楼板必须有相应的承重能力,可以承载设备的负荷。这就要求在建设手术室前考虑地面的做法,降板等措施良好的利用,避免出现后续不必要的麻烦。 02设备防护要求 复合CT手术室墙面、地面、顶层必须采用良好的防辐射措施,复合CT设备,防护等级一般为3-4个铅当量,具体防护等级应更具手术室房间面积,楼板厚度,以及设备的具体参数而定。手术间的墙面一般采用铅皮、硫酸钡板进行防护,地面顶层一般通过硫酸钡水泥进行防护。墙面防护时应注意固定防护材料的节点必须采取相应措施,避免射线泄露。 03电动门防护要求 复合CT手术室采用气密封铅防护感应推拉门。门体防护当量必须与手术室的六面防护等级一致,并且具有气密封功能,保证手术室的压力梯度。 04配电要求 本设备要求专线供电,电源供电制式为TN-S,电压400v,最大偏差不得超过±10%。频率50Hz,最大偏差不得超过±5Hz。相间电压间的最大偏差不得超过最小相电压的2%。推荐使用专用独立电源变压器。.电源变压器至CT机之间最好拉设专用独立电力电缆。 05空调要求 1) 一般CT室,是不需要净化空调的,但是复合CT是手术联系在一起的,因此,复合CT做需要净化空调,由于复合CT手术室主要担负以神经外科手术,根据规范要求,手术室净化级别为I级,其余洁净辅助用房则均按照《医院洁净手术部建筑技术规范》(GB50333-2013)的要求进行设计。

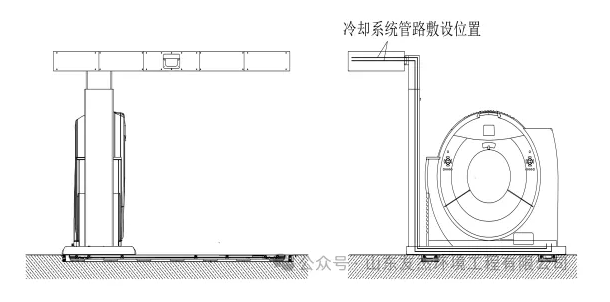

2) 送回风口及气流组织:按照《医院洁净手术建筑技术规范》(GB50333-2013)I级洁净手术室的送风天花面积不小于2.4mx2.6m的区域。同时由于手术室面积较大,需要在送风天花外再增加送风口,在手术室长边侧设有下回风口,保证气流组织能分布均匀,以保证室内洁净度符合设计标准。将排风口设置在移动屏蔽门侧,将紊流控制在排风口范围内。 06 冷却系统要求 冷却水管通过CT设备底部沿设备支架敷设,接至手术室外,整个系统包括户内单元、分流加热器、户外单元组成。
07信息化建设要求 数字化手术室基于医院当前业务需求与长远发展规划,深度整合了外科手术全流程所需的诊断、监护、手术设备及工具。在手术治疗过程中,通过影像导航与实时跟踪技术,实现了诊疗同步的高效协同,显著提升手术精准度与安全性。 借助智能化集成系统,数字化手术室可将术前影像数据、术中实时监测信息与手术器械操作状态进行多维度融合,医生能够通过可视化界面直观掌握患者情况,快速做出决策。同时,系统支持远程医疗协作,打破地域限制,使专家团队可实时参与手术指导与会诊,为疑难复杂手术提供技术保障。此外,数字化手术室还具备手术过程全程录播存档功能,既便于术后复盘总结、优化手术方案,也为医学教学与科研提供了珍贵的临床资料。随着 5G、人工智能等前沿技术的融入,数字化手术室正朝着更智能、更安全、更高效的方向迭代升级,持续推动医疗行业向精准化、智能化迈进。 |
